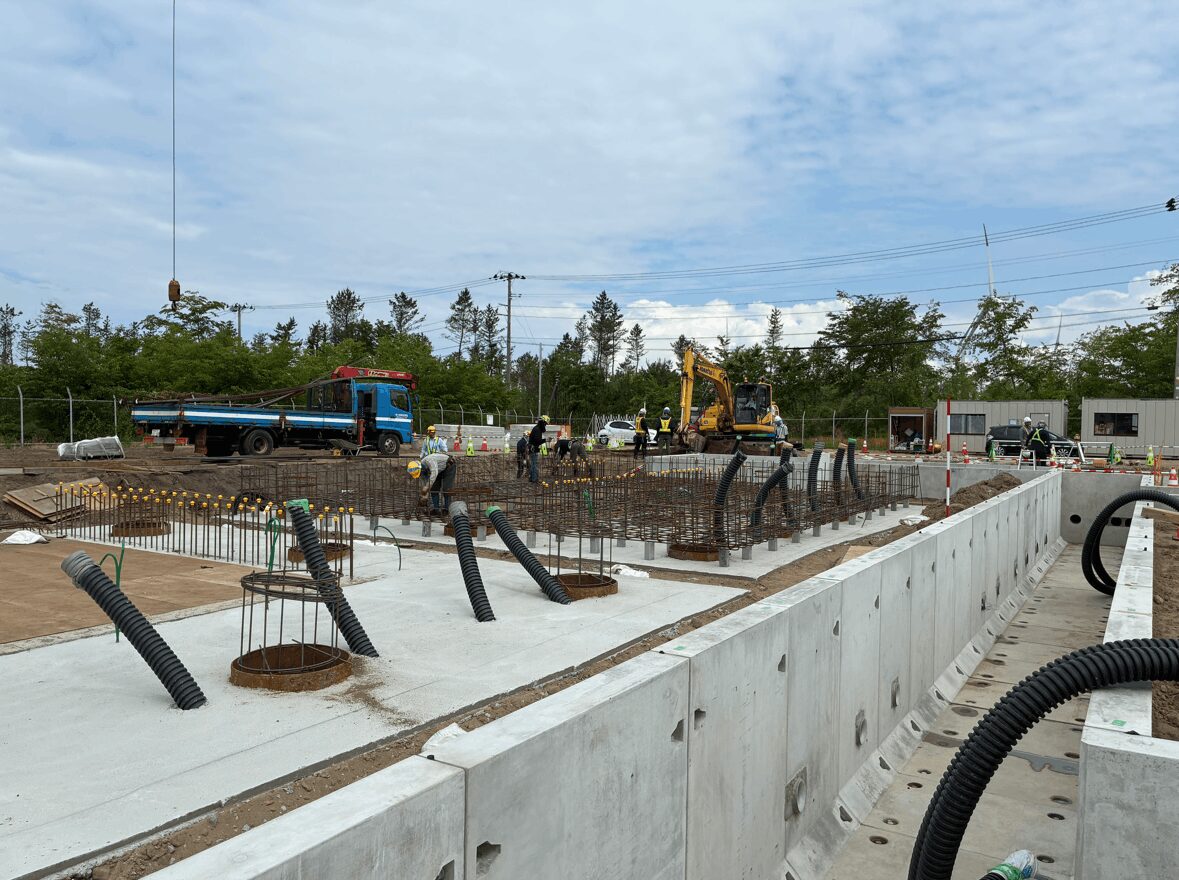

2026年7月
開閉所工事にて、完成した基礎上で機器の組立工事を進めています。
2026年7月
開閉所工事にて、完成した基礎上で機器の組立工事を進めています。
2026年6月
変電所工事にて、機器を据付する基礎工事を進めています。
2026年6月
変電所工事にて、機器を据付する基礎工事を進めています。

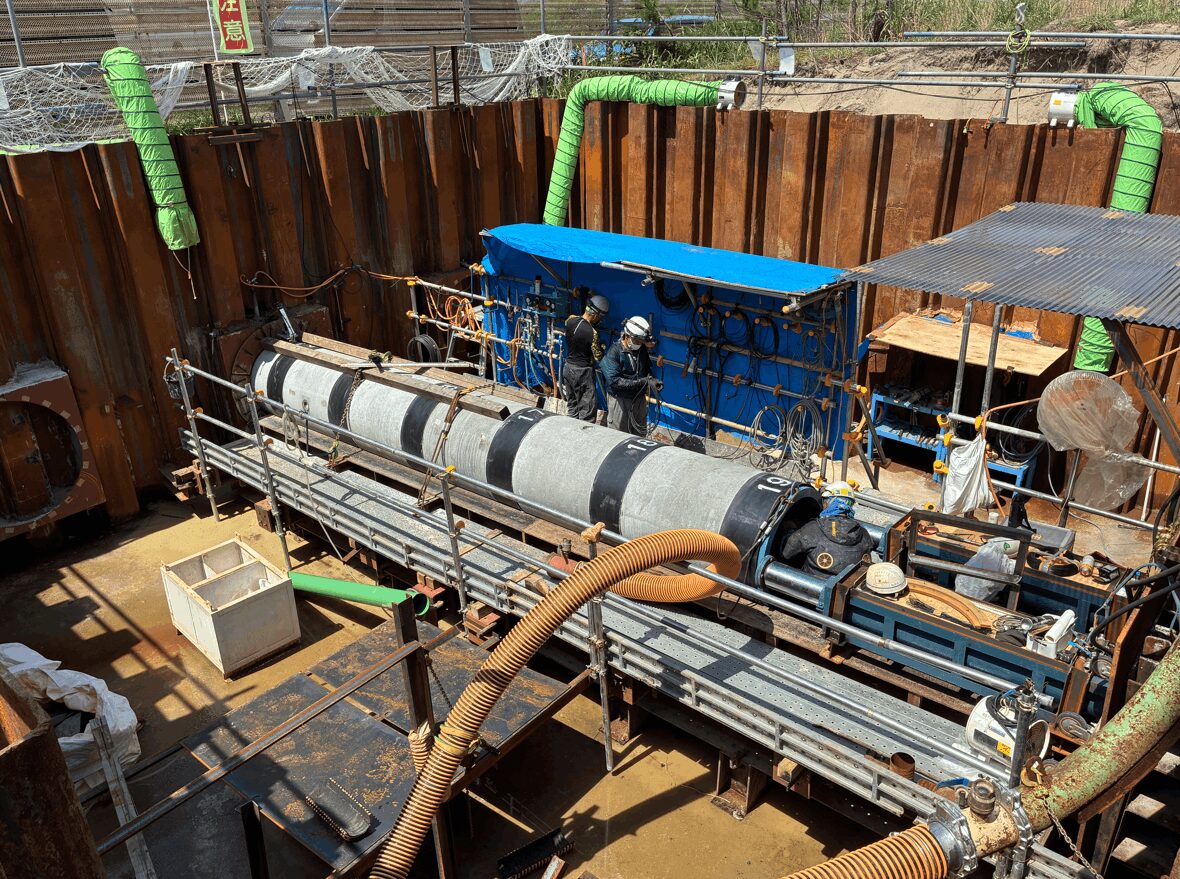

2026年5月
陸上送電線工事にて、海底ケーブルを陸上へ引き込むための推進工事を進めています。
2026年5月
陸上送電線工事にて、海底ケーブルを陸上へ引き込むための推進工事を進めています。

2026年3月
変電所工事にて、機器を据付する基礎工事を進めています。
2026年3月
変電所工事にて、機器を据付する基礎工事を進めています。

2026年2月
陸上送変電線工事にて、地中へ埋設したマンホール、ケーブル管路内へ送電ケーブルを敷設しています。
2026年2月
陸上送変電線工事にて、地中へ埋設したマンホール、ケーブル管路内へ送電ケーブルを敷設しています。

2025年8月
変電工事を開始しました。
発電した電力を送電網へつなぐための設備工事を進めています。
2025年8月
変電工事を開始しました。
発電した電力を送電網へつなぐための設備工事を進めています。
2025年6月

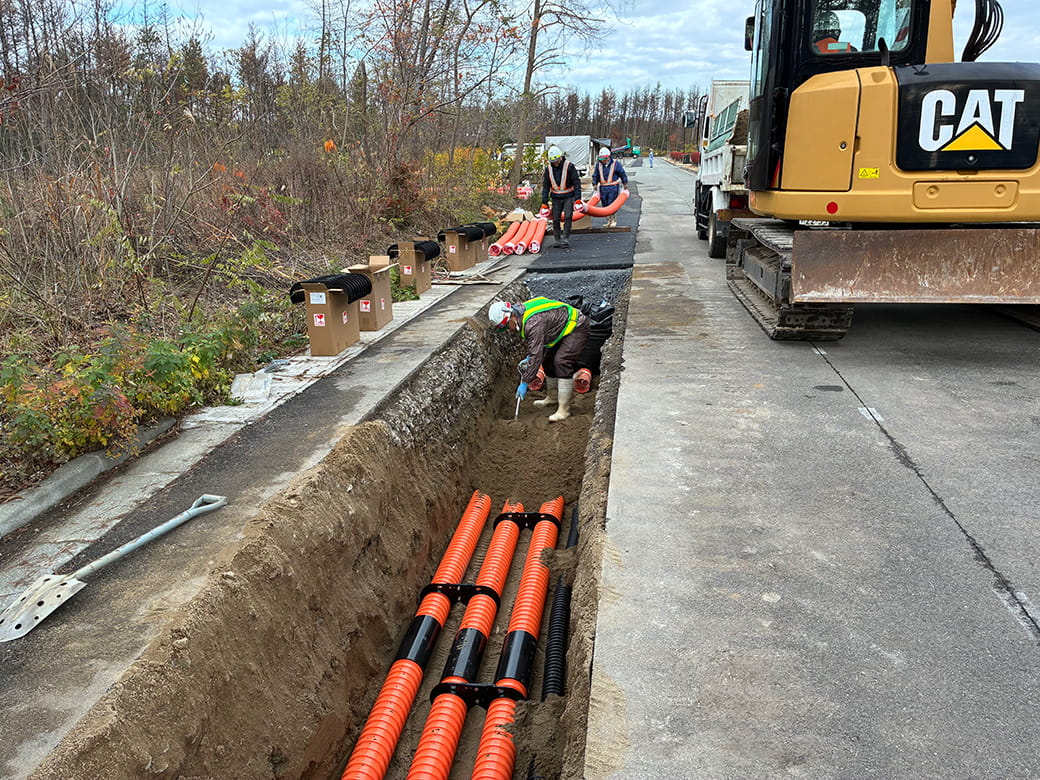

陸上送変電線工事を開始しました。管路埋設工事を進めており、今後、マンホール構築工事およびケーブル敷設工事をする予定です。
2025年6月
陸上送変電線工事を開始しました。管路埋設工事を進めており、今後、マンホール構築工事およびケーブル敷設工事をする予定です。
